Как планировать расход шнеков и запасных элементов для серии скважин

Как планировать расход шнеков и запасных элементов для серии скважин

Как планировать расход шнеков и запасных элементов для серии скважин

На площадке может быть достаточно шнековых секций по общей длине, но не оказаться нужного пальца или подходящего долота. Поэтому запас на серию скважин планируют по составу комплекта и состоянию деталей. Одна цифра «расход инструмента на метр» без исходных данных мало помогает: она скрывает, что именно заменяли, на каких грунтах и по какой причине.

Задача прораба — собрать рабочий набор, определить критичные позиции и вести учёт так, чтобы следующая закупка опиралась на наблюдения. Ниже рассмотрим этот порядок без условных норм стойкости и обещаний, что одной секции хватит на определённое количество скважин.

Что считать расходом, а что — рабочим комплектом

Шнеки соединяют в колонну по мере углубления. Количество одновременно используемых секций определяется схемой работ, а не количеством уже пробуренных скважин. После извлечения исправные элементы могут снова участвовать в работе. Поэтому выдача секций бригаде ещё не означает их расход или списание.

Разделите учёт на три части: рабочий комплект, резерв для замены и детали, выведенные из эксплуатации. Первые две части показывают обеспеченность работ, третья — фактические потери. Износ, повреждение, утрата и передача на другой объект должны иметь разные записи: иначе невозможно понять причину уменьшения остатка.

Сам принцип выноса породы спиралью разобран в материале о шнековом бурении. Для планирования запаса достаточно помнить: колонна состоит из взаимосвязанных элементов, и исправность одной секции не компенсирует отсутствие подходящего соединения.

Осмотр шнековых секций перед следующей серией скважин
Осмотр шнековых секций перед следующей серией скважин

Соберите исходные данные серии

Планирование начинают с перечня скважин и конструкции каждой из них. Важно знать не только суммарный метраж, но и глубину, диаметр, сведения о грунтах и возможные изменения способа проходки. Две серии одинаковой общей длины могут требовать разной комплектации.

Отметьте, какие установки работают одновременно и можно ли передавать между ними оснастку. Формально общий складской остаток иногда выглядит достаточным, но нужные детали в этот момент заняты на другой точке. Проверяйте доступность комплекта для каждой бригады, а не только количество по предприятию.

Уточните порядок снабжения: откуда поступит замена, как согласуется заявка, когда можно получить подтверждённую поставку. Резерв нужен на период, в течение которого заменить выбывший элемент другим способом не получится. Но этот период нельзя считать известным по привычке — его проверяют для конкретного объекта.

Какие сведения взять из предыдущих работ

Полезны записи по сопоставимым условиям: тот же тип инструмента, близкая геология и понятный порядок эксплуатации. Соберите причины замены, состояние деталей при возврате и подтверждённую наработку. Если измеряли только метры проходки всей бригады, не приписывайте их автоматически каждой секции.

Проведите осмотр до расчёта потребности

Складское количество и количество пригодных деталей — разные показатели. Перед комплектованием разделите изделия на допущенные к работе, требующие оценки и выведенные из использования. Детали с неопределённым состоянием не включайте в гарантированно доступный резерв.

Осмотр проводят после очистки в установленном порядке. Проверяют состояние спирали и тела секций, соединений, крепёжных элементов и долот. Конкретные критерии браковки берут из документации изготовителя и принятой на предприятии процедуры.[1] Общий список признаков не должен заменять решение специалиста.

  • Сверьте маркировку с учётной карточкой и спецификацией комплекта.

  • Отметьте видимые повреждения и участки, требующие измерений.

  • Проверьте комплектность соединений и наличие предусмотренного крепежа.

  • Зафиксируйте результат осмотра, дату и ответственного.

  • Отделите сомнительные изделия от готовых к выдаче.

Замена по состоянию и учёт причины

Решение о замене должно содержать основание. Для одной детали это выявленное повреждение, для другой — достижение установленного предела износа. Причины записывают отдельно от действия: «заменили» говорит о результате, но ничего не сообщает о том, почему это потребовалось.

Не все события связаны со стойкостью материала. Отсутствующая деталь, неверно подобранное соединение и изделие, оставленное на другом объекте, тоже мешают работе. Если смешать их с износом, закупка дополнительных шнеков не устранит организационную причину остановок.

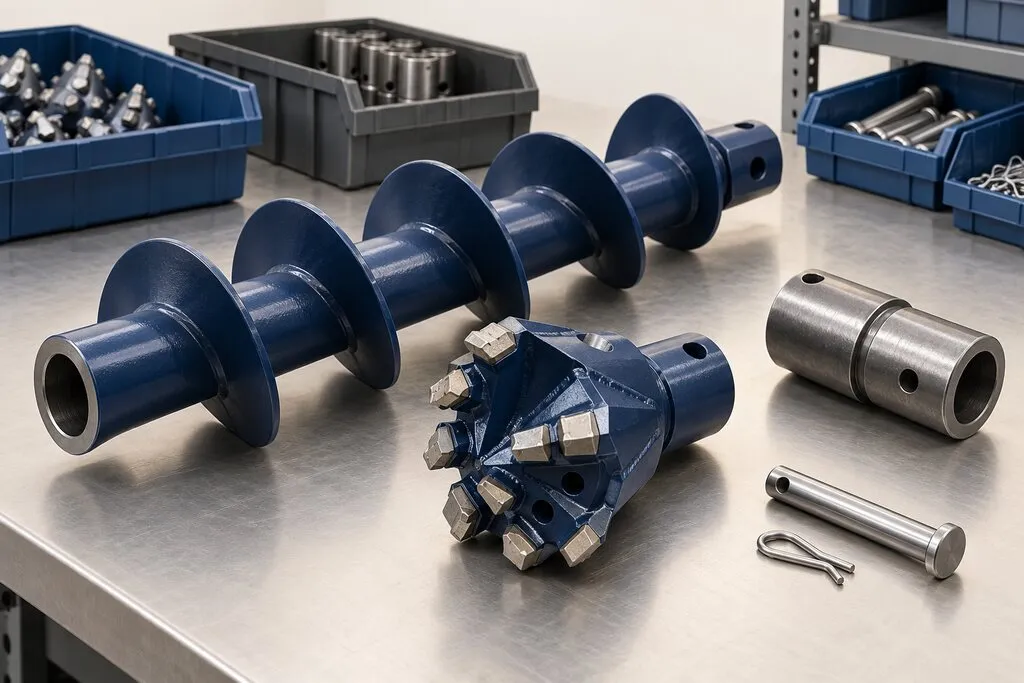

Группы запасных элементов для шнековой колонны
Группы запасных элементов для шнековой колонны

Составьте резерв по номенклатуре

План резерва удобнее делать по позициям спецификации: секции, долота, пальцы, переходники и другие предусмотренные элементы. В каталоге шнекового инструмента можно сверить названия групп и составить список для запроса поставщику. Наличие группы в каталоге не подтверждает наличие конкретного изделия или его взаимозаменяемость.

Для каждой позиции ответьте на три вопроса. Останавливает ли её отсутствие работу? Есть ли подтверждённая совместимая замена? Можно ли получить нужную деталь до того, как она потребуется? Так становится видно, какие позиции нуждаются в отдельном решении о запасе.

Пальцы и переходники проверяйте по точному исполнению, а не по внешнему сходству. Запас неподходящего крепежа не закрывает потребность. В ведомости должны стоять обозначения изделий, которые относятся к выбранной сборке, и количество именно таких деталей.

Не устанавливайте единый процент резерва на всё оборудование без обоснования. У секции и небольшой соединительной детали разные роль, доступность и история замен. Решение по количеству фиксируют с причиной: данные прошлой серии, условия снабжения, число одновременно работающих комплектов или иное подтверждённое основание.

Как вести учёт на объекте

Назначьте понятный момент записи: выдача, возврат, замена или осмотр после определённого этапа работ. Укажите ответственного и место хранения ведомости. Если информация остаётся в разных сообщениях, к завершению серии трудно восстановить, где находится инструмент и какие детали действительно выбыли.

Пример записи без вымышленного ресурса

Допустим, после извлечения колонны секцию направили на дополнительную проверку, а вместо неё выдали резервную. В ведомости первая меняет статус на «оценка состояния», вторая — на «в работе». Списание ещё не произошло. Когда поступит заключение, запись уточнят: возврат в запас, ремонт по согласованной процедуре либо вывод из эксплуатации.

Минимальная ведомость

Поле

Что фиксировать

Зачем

Идентификатор

Обозначение и номер детали

Не смешивать разные изделия

Движение

Выдача, возврат, перемещение

Знать доступный остаток

Состояние

Осмотр и принятое решение

Отделять резерв от сомнительных деталей

Наработка

Подтверждённые данные и единицы

Сравнивать сопоставимые условия

Причина выбытия

Износ, повреждение или утрата

Планировать закупку по фактам

Карточка планирования и учёта расхода без нормативных чисел
Карточка планирования и учёта расхода без нормативных чисел

Как пересмотреть запас после первых скважин

Сравнивайте план и фактические события после завершённых этапов, когда есть результаты осмотра и возврата. Проверяйте не только количество замен, но и их причины. Увеличение потребности может быть связано с изменившимися условиями, ошибкой комплектации или тем, что ранее часть повреждений не фиксировали.

При подготовке следующего заказа сопоставьте доступный остаток, рабочие комплекты и согласованный резерв. Запросите у поставщика актуальную комплектацию и сроки, а у ответственного за работы — подтверждение будущей программы. Это позволяет планировать расход шнека при шнековом бурении как проверяемую потребность, а не как условное списание на каждый метр.

Примечания

[1] В статье нет норм браковки и ремонта. Их определяют по документации конкретного изделия и требованиям организации работ.
